CHAPITRE I : PLAN D’ACTION DU DEPLOIEMENT

Non classé

REZOLUTIONSYSTEM, dans le cadre du projet d’interconnexion de ses services, intervient en tant que fournisseur et installateur sous le couvert de Aussi, à été défini un programme d’exécution des tâches en vue de la réalisation du projet.

Celui-ci met en synergie plusieurs moyens qui seront défini ci-après.

I. LES MOYENS

I.1. MOYENS HUMAINS

Une équipe de cinq (5) personnes constituée d’un (1) responsable de projet, de deux (2) techniciens et de deux (2) monteurs.

I.2. MOYENS MATERIELS

a) EQUIPEMENTS

Les équipements définis dans le tableau ci après ont été choisi selon les principes de :

– Performances et fiabilité haut de gamme ;
– Configuration rapide et facile ;
– Haute sécurité ;
– Prise en charge d’un éventail extrêmement large d’applications sur une même plateforme avec, notamment, l’intégration des données, de la voix, de la vidéo ;

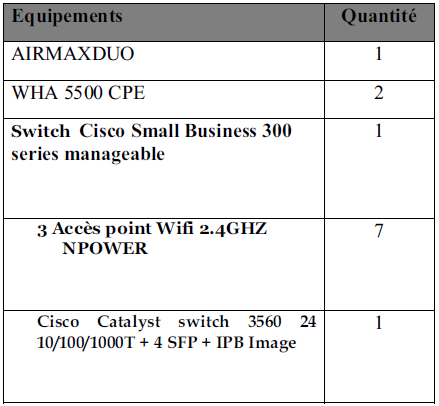

Equipements à Installer

Tableaux 12: Equipements à Installer

Les équipements sont fournis Par REZOLUTIONSYSTEM et installés par nos services.

b) LOGISTIQUE

Un véhicule de liaison assurera le transport de l’équipe des équipements et des personnes sur les différents sites.

La mise à notre disposition d’un véhicule de liaison appartenant à REZOLUTIONSYSTEM a contribué à une certaine facilité dans le déploiement de notre réseau.

Ainsi une possibilité pour notre équipe d’être d’avoir ce véhicule nous assurera d’une réactivité quasi instantanée.

I.3. NOMBRE DE SITES A INSTALLER

Nous aurons à installer trois (3) sites selon les cordonnées suivantes :

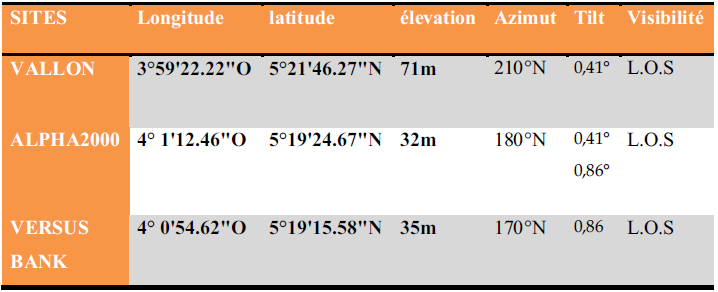

Coordonnées Géographiques des Sites à installer

Tableaux 13 : Coordonnées Géographiques des Sites à installer

I.4. LE PLANNING

– Une moyenne de 1 jour par site est prévue
– Une marge de manoeuvre de 3 jours pour les déplacements et divers (Voir tableau ci-dessous)

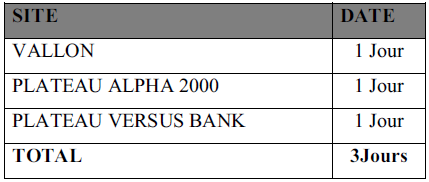

Planning des installations

Tableaux 14: Planning des installations

Les débuts des travaux telque défini par REZOLUTIONSYSTEM était au lundi 16 Avril 2012 Après dépôt préalable du projet le lundi 2 Avril 2012 auprès du service Technique de REZOLUTIONSYSTEM pour CONTRE EXPERTISE et validation du projet.

Le chronogramme détaillé de ce Planning donne le programme qui suit :

• Lundi 16 Avril 2012 : Configuration des équipements ;
• Mardi 17 Avril 2012 : Installation du CPE de la station de Base de ALPHA 2000 et pointage des Antennes sur le vallon et sur L’immeuble Versus-bank ;
• Mercredi 18 Avril 2012 : Pointage du CPE du Vallon sur La station de base D’alpha 2000Pointage du CPE de Versus-Bank sur la station de base D’Alpha2000 ;
• Effectuation des Test de Latence du réseau et de l’accessibilité aux services TRIPLE PLAY sur le site de L’immeuble Versus Bank ;

Nous mettrons à profit nos compétences et notre savoir-faire dans le cadre de la réussite de ce projet.

Notre préoccupation étant la satisfaction du client, nous demeurons disposés à assurer la gestion du Réseau durant tout le déroulement du Salon SIMBANK 2012.
